浙能嘉兴1号海上风电场位于杭州湾平湖海域,东西平均长约9km,南北宽2-17km,规划海域面积84km2,规划桩基容量300MW。本工程安装75台4.0MW的风电机组,配套建设一座220kV海上升压站,所有风电机组所发电能经220kV海上升压站后以2回220kV海缆接入海缆登陆点。220kV海上升压站结构共分3部分组成:桩基础、导管架和上部组件,升压站平台布置4根钢管桩,导管架由主桩腿和撑杆组成,导管架上设置防撞构件、登船平台及爬梯、电缆保护管、内平台和牺牲阳极等。

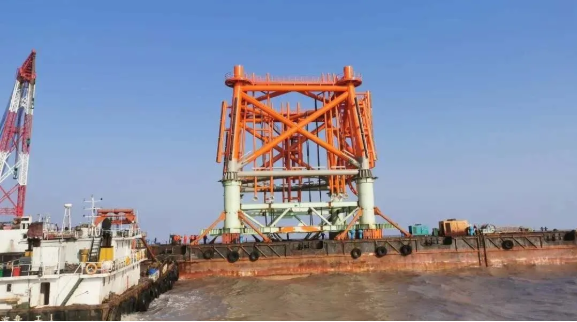

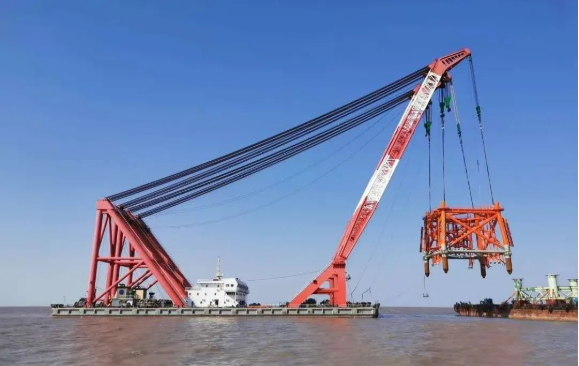

本工程升压站导管架基础采用“先桩法”内插四桩导管架基础结构型式。施工工艺为:打桩、桩内清淤、桩内封板布置、安装导管架、灌浆施工等。和原有的基础结构型式不同,为解决漏浆不可控等现象的出现,首次采用了在清淤后,在导管架插尖底部采用焊接桩内封板的施工措施,提高了灌浆施工效率。同时,针对该海水水流急,海水浑浊等现象,项目部合理组织灌浆施工,每次将溢浆时间控制在平潮期间,确保潜水员能水下监测溢浆情况,保证灌浆质量。
中交港湾(上海)科技有限公司海上风电灌浆专业团队于2020年3月14日~3月16日顺利完成该升压站导管架灌浆施工。本次升压站导管架灌浆顺利完成,是科技公司既“后桩法”斜桩导管架基础、“后桩法”群桩导管架基础、“先桩法”外套导管架基础型式后另一种新型升压站基础结构型式。从灌浆材料、设备和工艺技术等方面,进一步推动了复杂地质情况下,不同基础结构型式的灌浆连接施工,助力海上风电发展!
